SAP Business One是SAP专门为中小企业提供的功能强大的业务管理解决方案。SAP B1集成了企业的核心业务,包括财务、采购、销售、库存管理以及生产等企业核心业务功能,同时通过数据迁移、配置工具、Add-ons以及SDK开发套件等来灵活地满足企业在管理运营上的需求。
为了帮助企业客户更好地理解SAP Business One的实施过程,SAP 配合旗下合作伙伴,借用多年SAP business one实施经验创建了快速的实施方法(前称为SAP AIP),这套方法推出后,已经运用在全球数千个实施当中,并成为SAP Business One 标准的成熟业务实践实施:

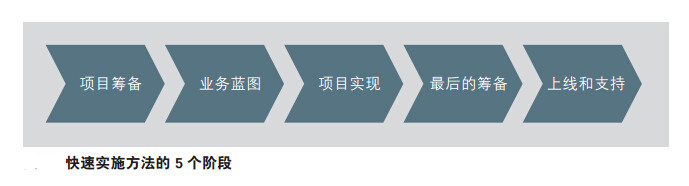

SAP business one的实施流程可以简单划分为5个阶段:
阶段1:项目筹备
在这个阶段,实施团队将准备和组织项目启动会议,同时检查初始计划并且准备开始SAP Business One的实施。 在启动会议上, SAP 实施团队将讨论项目计划,及公司必须挪用的时间和资源。同时,也识别项目各个参与者的角色和职责。此外,应该交付 SAP Business One 软件并完成测试系统的初期安装。
此阶段一般在 5 天内完成执行。
阶段2:业务蓝图
在这个阶段,将有一个由不同的关键角色(stakeholders)组成的需求研究小组去定义项目目标、范围和实施时间表。在识别和分析企业的业务流程和各别功能需求后,举行讨论会汇总所有需求,并在有需要的时候修正整个项目进度表。讨论后即可制订业务蓝图,详细记录需求讨论会中汇集的结果。业务蓝图将成为接下来项目实施阶段中的技术和功能性指南。
此阶段通常在 4天内完成执行。
阶段3:项目实现
项目实现的目标是基于业务蓝图去实施所有的业务流程需求,以及在过去阶段中所收集的和业务蓝图中记录的技术要求。SAP顾问会验证和更新配置并演示流程,并协助企业项目团队进行集成测试和草拟最终用户的操作手册。
此阶段通常需要一个半星期完成执行。
阶段4:上线准备
这个阶段的目标是完成上线前最后的准备(包括用户和系统管理员的培训、系统管理和系统切换的有关工作)。如果成功地完成这个阶段,SAP B1系统将被作为可用于生产的系统环境而准备启用。
此阶段通常需要5左右完成执行。
阶段5:上线和支持
这个阶段的目标是将系统转入上线状态,转入实际的系统运行。这个阶段最重要的工作包括建立产品的支持、监视系统的交易和优化整个系统的性能。除了进行持续的终端用户培训,还需制定计划并不断复核及改善业务流程。
此阶段一般会在4天内完成执行。
关于SAP Business One实施商-广州达策:
广州达策自2007年成立并致力于为华南区企业客户提供SAP Business One的咨询、实施、开发及售后等全方位服务,成功服务的企业客户超百家。服务专线:020-38732015
上一篇:SAP Business One(B1)与SAP ECC集成
下一篇:SAP系统咨询
2005-2012 广州达策信息技术有限公司版权所有 粤ICP备09030788号
广州达策是全球知名ERP系统供应商德国SAP公司的金牌代理商,专业提供SAP Business One|SAP All-in-One|SAP Business ByDesign系统的全面服务。
